新しい配水池を建設します
萩市の水道では、椿東地内にあります「上野配水池」内の5つの池について、築造年度の古い3つの池が老朽化していることから新たな配水池を建設することになりました。「新配水池」を建設することに伴い、管路整備も併せて行います。供用開始は、令和10年度を目標に整備を進めてまいります。
1.新配水池の概要
新たな配水池は、中津江地内の田床山ふもと付近に建設を行います。今後、新配水池の建設に伴い、管理用道路や管路の整備工事も進めてまいります。
| 素 材 | ステンレス鋼材 |
| 形 状 | 角型(長方形) |
| 大きさ | 縦・横(18.0m×59.0m)高さ5.0m |
| 有効容量 | 5,280立方メートル |

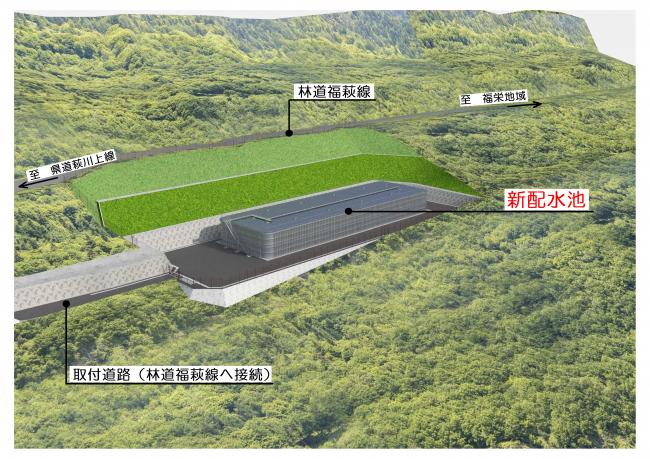

2.新配水池完成予定図

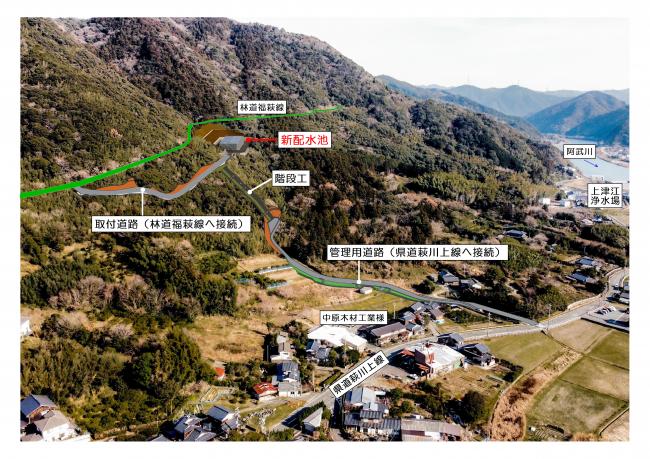

3.新配水池周辺の完成予定図

4.配水池の役割について
配水池は、浄水場からの水を受け貯える施設です。配水池を標高の高いところに設置することにより、自然流下式で各ご家庭へ水道水が供給されます。構造的には、衛生面で安全であり、耐久性・耐震性・水密性を有する構造でなければなりません。また、貯水しておくことで地震等の災害時に応急給水を行う事も役割に含まれます。

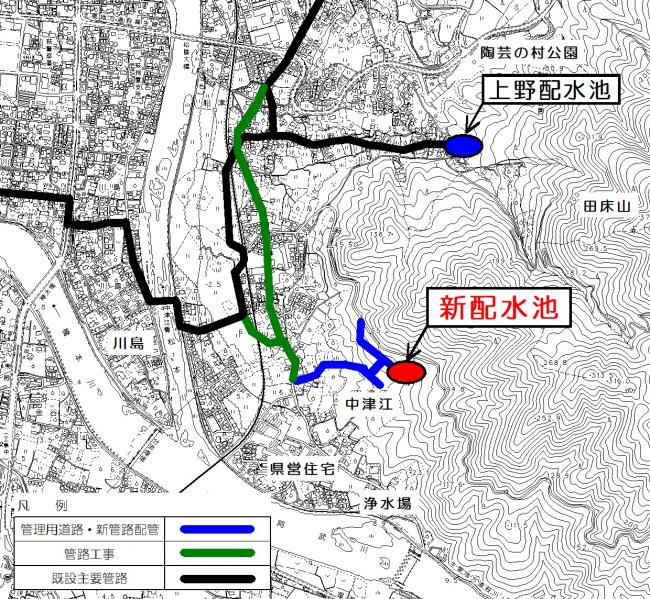

5.新配水池建設事業位置

6.事業計画(予定)
令和2~3年度 計画策定業務、調査・設計業務
令和4~10年度 新配水池建設工事(令和7年1月20日~工事一時中止中)
令和10年度以降 供用開始予定
7.工事のご理解とご協力のお願い
工事中は、工事車両の通行や交通規制などにより、地域の皆さんには、ご迷惑をおかけいたしますが、通行される歩行者や自転車及び地元車両に配慮しながら安全に工事を進めてまいりますので、ご理解とご協力をお願いします。
